ЖК Клевер Парк

Май 2026

8 Дом

Ход строительства финальной очереди квартала

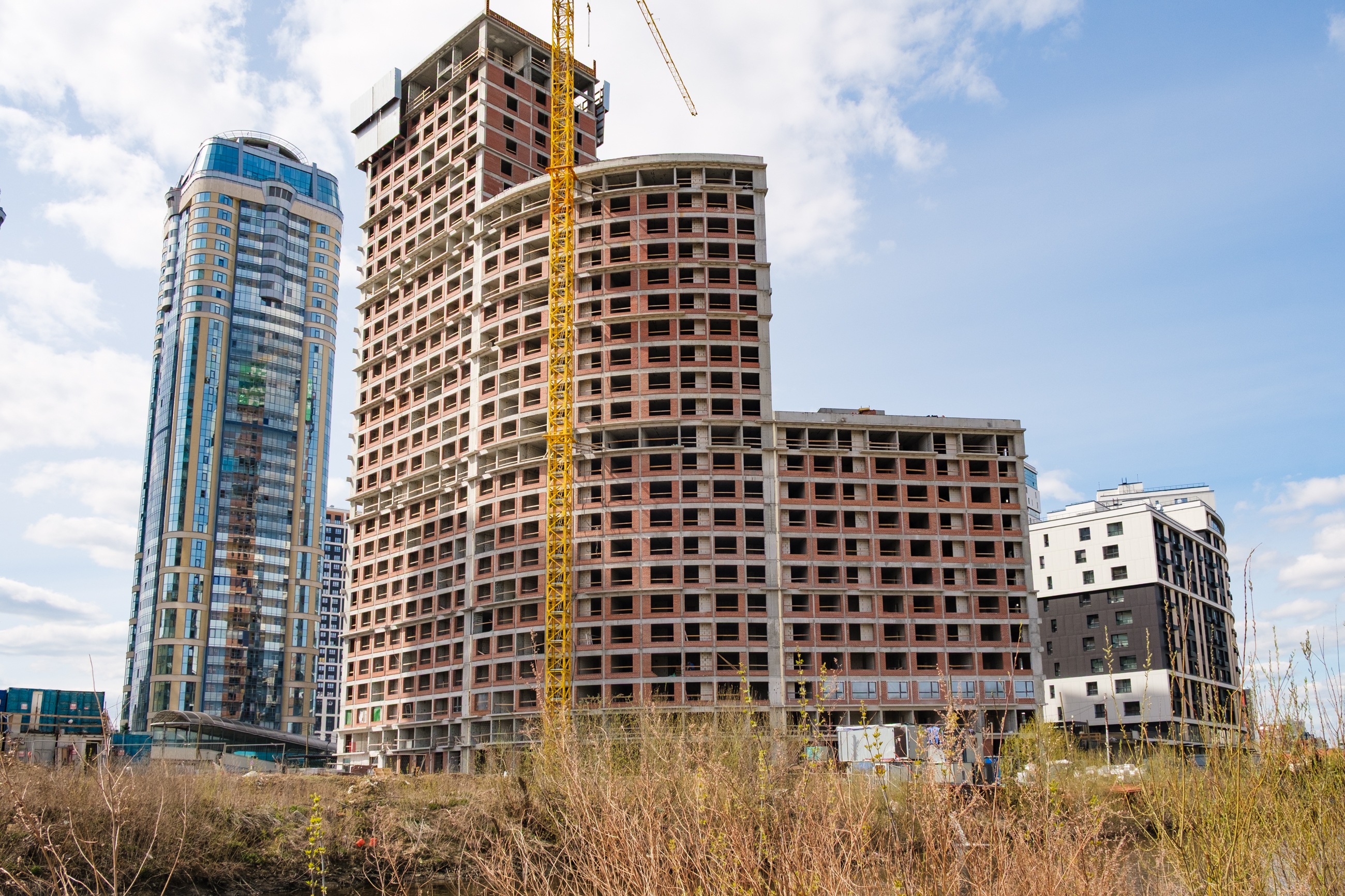

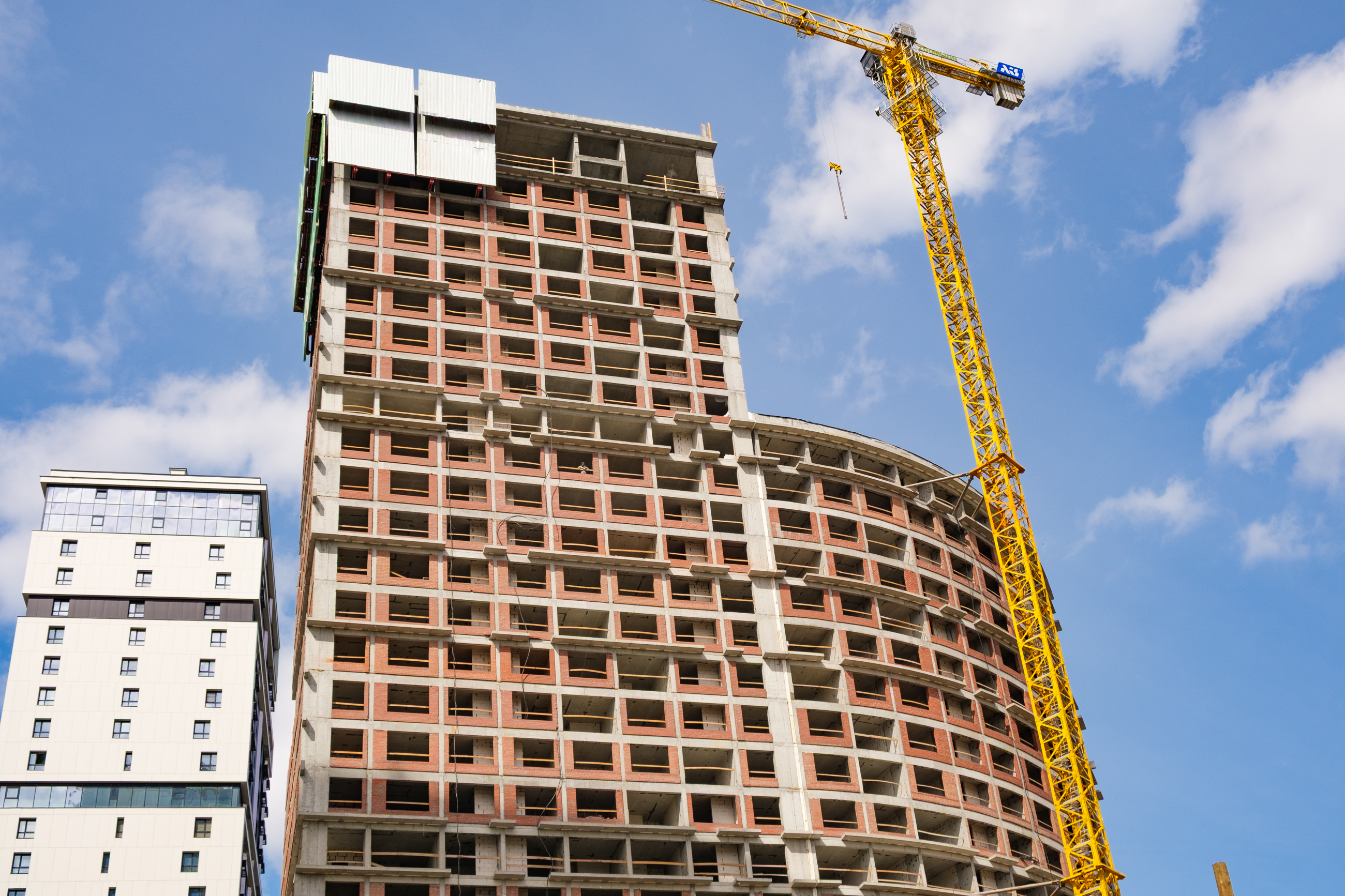

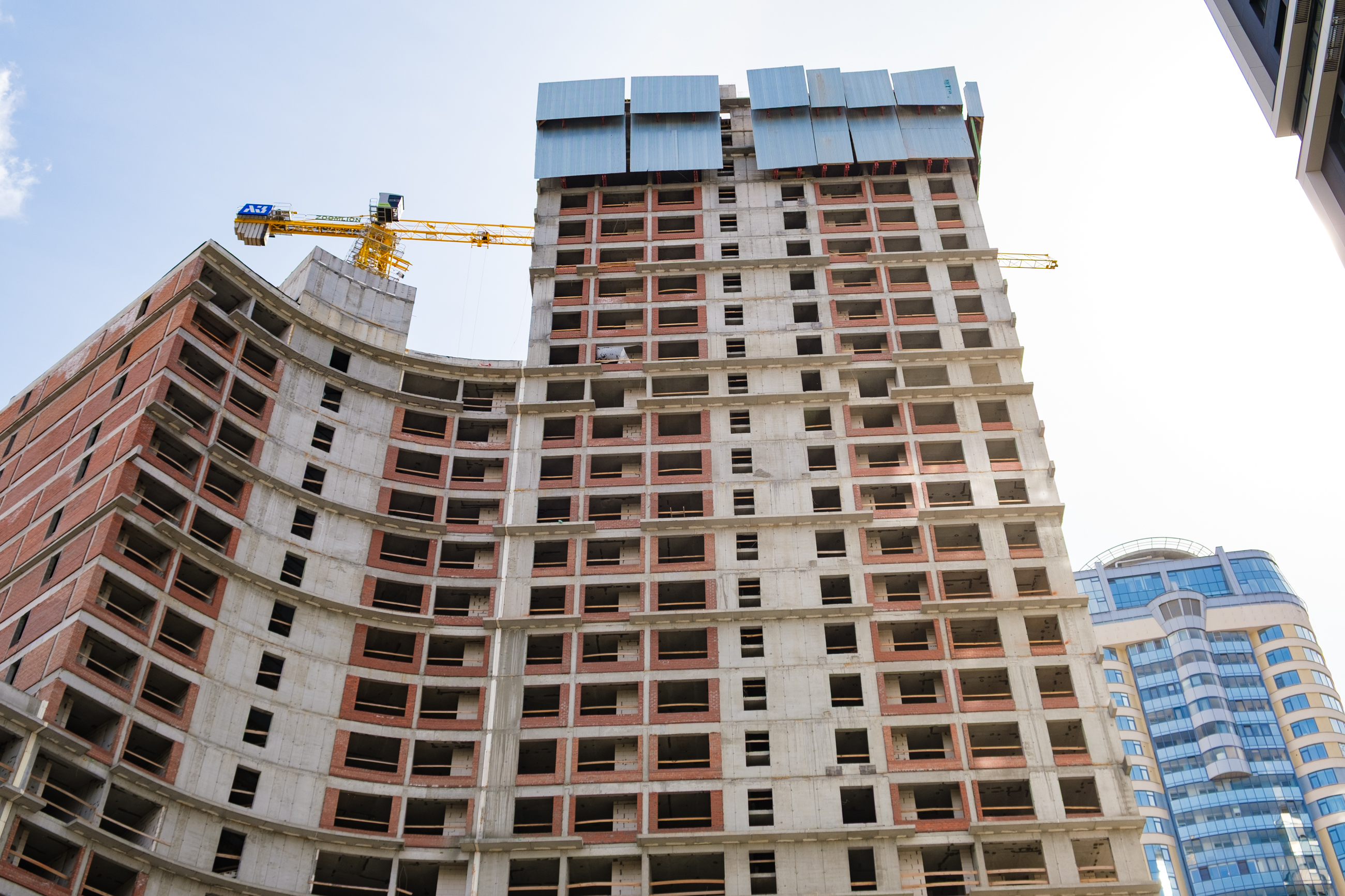

Делимся новостями со строительной площадки и рассказываем, как продвигается строительство Дома №8:

Монолитные работы: выполнены на 99% в секции А, завершены полностью в секциях Б и В.
Кладка наружных и внутренних стен: готова на 95% в секции А, завершена полностью в секциях Б и В.
Монтаж инженерных сетей: выполнен на 5% в секции А, на 9% — в секции Б и на 15% — в секции В.
Монтаж кровли: готов в секции Б на 30% и в секции В — на 40%.
Монтаж окон: выполнен на 30% в секции А, на 50% — в секции Б и на 11% — в секции В.

Плановый срок сдачи дома в эксплуатацию — сентябрь 2027 г.
